乌东德电站大坝冲刺全线封顶


    本报讯(记者 李继洪) 记者近日从三峡集团乌东德工程建设部获悉,为确保实现今年7月首批机组发电目标,乌东德水电站正加紧工程建设,向大坝全线封顶目标迈进。

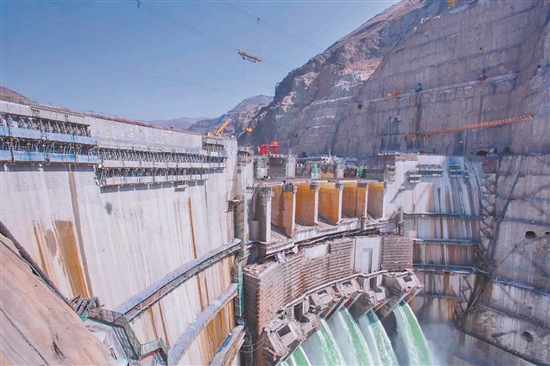

    截至目前,乌东德大坝累计浇筑混凝土260余万立方米,约完成总浇筑量的97%。乌东德大坝共15个坝段,其中9个坝段已浇筑到顶,剩余6个坝段全部进入表孔安装阶段。目前,全部机组进入机电安装阶段。首批投产发电机组转子全部成功吊装,计划5月完成总装及无水调试,6月开始试运行,7月投产发电。

    据了解,乌东德水电站共安装12台85万千瓦水轮发电机组,总装机容量1020万千瓦,多年平均发电量389.1亿千瓦时,2021年全部机组将实现投产发电。
